铁道车辆设备货车滚动轴承压装机检修工艺
发布时间:2013-01-28 浏览次数:986
1 范围
本标准规定了STL-3、STL-3A型铁路货车滚动轴承压装机的检修项目、检修范围、检修质量标准和技术要求。
本标准适用于STL-3、STL-3A型铁路货车滚动轴承压装机的的中修、小修。项修时该修理项目的检修质量、技术标准不得低于中修标准。
2 一般规定
2.1 STL-3、STL-3A型铁路货车滚动轴承压装机的修理分为小修、中修、项修和大修,其修理周期和修理周期结构按照《铁道部铁路局系统机械动力设备管理规则》的规定,小修为792~1056小时,中修为4752~6336小时,运行时间按实际工作时间计算。
2.2检修前,应将检修所用的材料、配件、工具准备好。
2.2.1材料:20#机械油等。
2.2.2配件:随机所带易损件等。
2.2.3工具:常用工具及随机所配的专用扳手等。
3 检修程序
3.1轮对拨出装置(无此装置的机器,可省略此步);
3.2辅助支承油缸;
3.3轴承托架;
3.4压装缸;
3.5各部液压管路;
3.6液压站;
3.7数据采集处理系统;
3.8控制柜、控制台;
3.9压力表。
4 检修范围
4.1小修范围
4.1.1检查紧固轮对拨出装置。
4.1.2调整辅助支承油缸的顶起高度,使轮对轴线较压装缸顶尖的连线低1mm。
4.1.3调整轴承托架位置,紧固各联接装置。
4.1.4检查各部液压管路,更换修理破损漏泄部件,紧固管接头。
4.1.5液压站的检修执行Q/BT245.5-1999《液压站检修工艺》。
4.1.6检查数据采集系统工作是否正常。
4.1.7检查各部外联接电线路,更换破损线路,紧固各联接点。
4.1.8其它电器部分的检修执行Q/BT245.8-1999《交流电动机及通用控制箱(柜)检修工艺》。
4.2中修范围
除进行小修项目外还包括以下内容:
4.2.1清洗辅助支承油缸及两侧压装缸,更换破损的密封圈。
4.2.2检查调整液压系统压力,低压调至2.5MPa,高压调至8.5MPa(高值适应于RD2轴,其它轴型可参照下标准RE2: 9MPa; RB2: 7MPa)调整后旋紧溢流阀手柄。
4.2.3液压站的检修执行Q/BT245.5-1999《液压站检修工艺》。
4.2.4对机身脱落的漆皮进行补漆。
4.2.5将两压装缸后部传感器、信号调理器送计算部门检验。
4.2.6检测电线的绝缘阻值,更换老化的电线。
4.2.7其它电器在部分的检修执行Q/BT245.8-1999《交流电动机及通用控制箱(柜)检修工艺》。

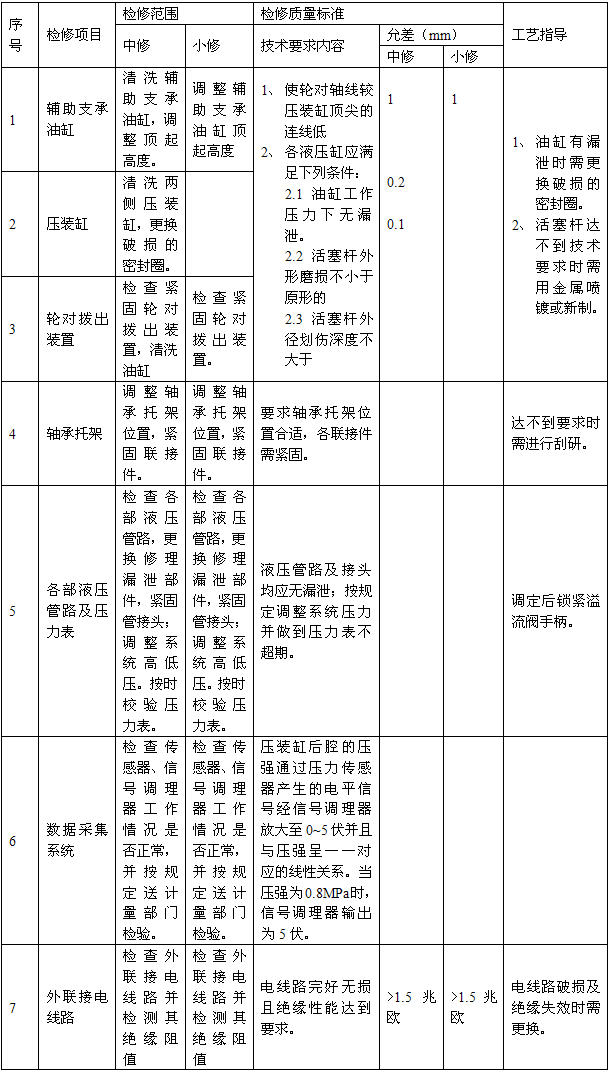

5 检修项目及工艺指导

6 试车交验
设备检修完毕后,用手动方式空载试验。正常后进行负荷试验,调定调速阀,使组装完一条轮对控制系统的显示时间为45~70秒,即工进时间为45~70秒,不能过快或过慢。待一切正常后,会同有关人员办理交验手续。
